随着人们对室内空气质量要求的提高,吊顶式新风系统逐渐成为家庭和公共场所的必备设施。本文将详细介绍吊顶式新风系统的安装步骤,帮助您了解如何正确安装,确保新风系统的正常运行。

在安装吊顶式新风系统之前,首先需要根据房屋面积、常住人员数量等因素确定新风量需求,进而选择合适的新风系统型号。
1. 确定新风量需求:一般家庭可按照面积层高风量(单次)来选择风量大小,例如,100平方米的房子,层高2.8米,所需单次新风量为280立方米。
2. 选择新风系统型号:根据确定的新风量需求,选择合适的风机型号,确保其最大新风量满足需求。
3. 准备安装工具:冲击钻、手提砂轮机、锤子、螺丝刀/电动螺丝起子、手锯、老虎钳/尖嘴钳、开口扳手/活动扳手/卷尺、美工刀/剪刀等。
4. 准备安装材料:吊顶新风机、PVC风管、阻燃型双层复合软管、风口、直接/弯头/变径/三通、隔音棉、密封胶等。

1. 安装位置选择:吊顶新风系统主机一般安装在阳台、卫生间、厨房或高柜的顶部,以确保通风散热良好,不影响装修风格。

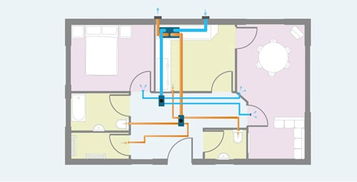

2. 管路设计:设计新风路径时,注意回风良好,使室内空气形成循环,保证新风效果和空气质量。风管设计尽量选择最短路径,减少弯头、登高、变径等阻碍风速因素,且转角半径不宜过小。
3. 风速控制:主管风速宜控制在5-10m/s,支管风速宜3-5m/s。室外排风口与新风口保持适当距离,防止气流短路;新风口处于上风侧,且低于排风口,尽量保持微正压;卫生间、厨房保持微负压。

1. 打孔:使用金属、线管探测器进行探测、标记打孔位置。不适宜打孔的地方,可使用过梁器解决。

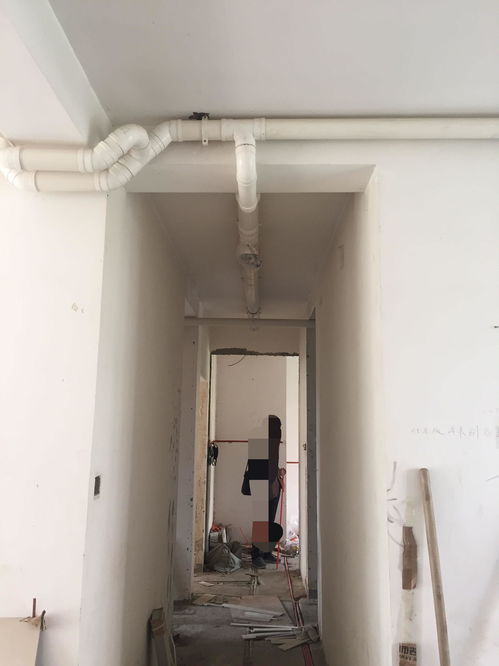

2. 新风管道安装:注意避免与空调主机的位置冲突,二者间距应保证在1.5m以上。管口安装防雨帽,管道与风口连接时,使用软管连接,尽量采用顺水三通连接,尽量采用45弯头联通。
3. 主机安装:主机与天花板之间预留1—2厘米间距,主机两侧应留存400mm的检修口。与吊顶施工方协调,主龙骨的吊丝不能影响设备检修门板的开启与关闭。
4. 预调试:使用风速仪对新风口风速进行检测,确保风量标准符合要求。测试新风机是否正常运转,测试控制器是否正常工作。
5. 封闭保护:对新风口、排风口进行封闭保护,确保系统安全运行。

1. 安装过程中,注意安全,遵守操作规程。
2. 选择正规厂家生产的新风系统,确保产品质量。
3. 安装完成后,进行系统调试,确保新风系统正常运行。
4. 定期对新风系统进行维护保养,确保系统长期稳定运行。
